并联直流,不是“纸上谈兵”

作者:泰达能源 浏览量:805


2020年11月13日在辽宁省大连市第五届电力系统直流电源运维及创新技术交流会,聚焦并联直流技术应用、远程核容、瞬时接地故障、远程充放电与智慧变电站站用直流电源等前沿热点。作为并联型直流电源技术的发明者之一、核心专利所有者,泰昂能源进行了关于并联直流技术应用的主题演讲。

2020年11月20日,泰达服务作为泰昂能源全资子公司在广东某局亦完成了两个站的“并联型直流电源”改造项目。




项目规模站内直流系统设备运行年限现已超10年,设备的老化愈发严重,将会产生未知的安全风险。为保证变电站站内设备的正常运行,故对直流系统进行了带电换屏作业。

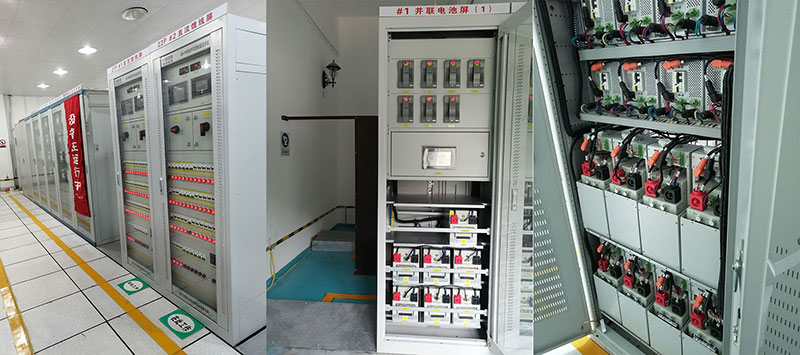

1分别更换两变电站站内直流系统设备,内容包括更换变电站内的2面直流馈线屏,置于原馈线屏位置,拆除原2面充电屏和2组蓄电池组,更换为并联电池屏,置于原蓄电池室



2本次直流电源系统馈线屏在原屏位上更换,原充电屏及蓄电池组拆除退回仓库,新并联电池屏安装在蓄电池室内,直流馈线屏至公用测控屏和GPS时钟屏的信号电缆及并联电池屏交流供电电缆更换,新敷设并联电池屏至直流馈线屏电缆。



实施方案本次改造共更换10面屏,包括直流馈线屏8面和直流充电屏2面。直流系统采用直流110V,单母线分段接线,分设控制及合闸母线,充电装置由2组10个20A高频开关电源充电模块组成,分设控制母线和储能母线。直流系统更换在原屏位上更换,不更换蓄电池以及蓄电池在线监测屏,更换直流充电屏至主变测控屏信号电缆及充电机屏交流供电电缆。





2019年11月,对该站进行了蓄电池核容,发现两组蓄电池容量均不合格,第二组蓄电池已更换新的蓄电池组,第一组暂未更换,为降低风险,并确保变电站安全供电,故直流改造工作如下步骤:




第一步先在直流系统1M和2M馈线屏旁边安装一面临时充电机屏和一面临时直流馈线屏,在蓄电池室外安装一组临时电池屏作为站内直流系统的备用电池组。

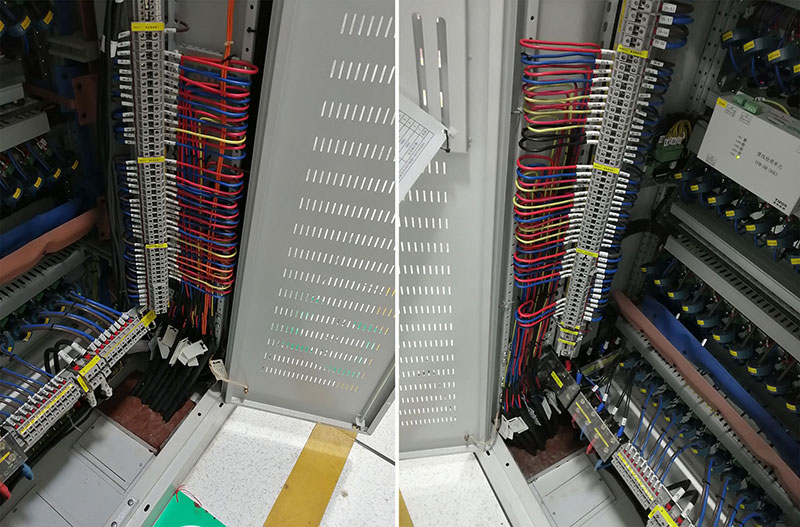

第二步将原馈线屏的1M、2M直流负荷的出线电缆整理好并做好标记,然后将1M、2M的直流负荷在不断电的状态下全部带电转接到临时直流馈线屏上。



第三步拆除#2蓄电池组和电池架,焊接加宽槽钢,安装第2组两台并联电池屏,



第四步再将1M、2M的直流负荷从临时直流馈屏上在不断电的状态下全部带电逐一转接新的馈线屏上,全部负荷转接完毕。
